5月国道320线漾濞(跃进桥)至永平(永保桥)段改建工程建设进展顺利

时间:2017-05-31       作者:蔡学勤      来源:      点击:

                                                                                          全线主体工程全面完成

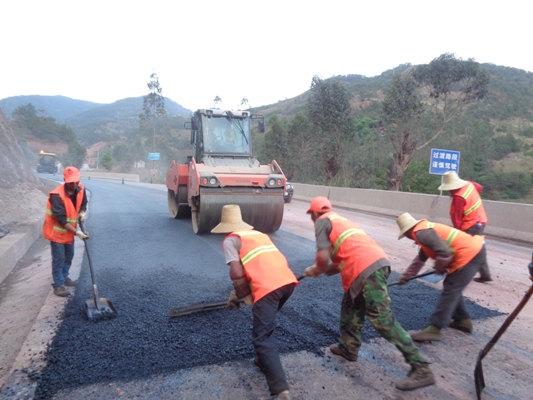

5月3日,国道320线跃永段改建工程最后一段路面工程第二合同段梅花铺水库改线段2.3km沥青混凝土路面铺筑完成,至此,国道320线跃永段改建工程主体工程全面完成。


20151130,国道320跃永段改建工程开工。12月各参建单位进场,开展驻地建设和施工复测。在参建各单位的共同努力下,2016623-26日,改建工程第一批路基工程33.03公里路段通过了云南省交通运输厅工程质量监督局组织的中间交工质量检测,该路段路面基层施工工作开始启动。920-23日,第二批路基工程22.022公里路段通过了中间交工质量检测,路基工程基本完成。2017年4月6-8日,第三批路基工程二合同段梅花铺水库改线段(2.3KM)通过路基中间交工质量检测,路基工程全面完成。

201611月初,第四合同段路面工程完工,四合同段主体工程全面完成;2017124三合同段主体工程全面完成;320二合同段除梅花铺水库改线段(2.3KM)外沥青路面铺筑完成,梅花铺水库改线段路基加强层完成铺筑,全线贯通;310一合同段山区路段沥青路面铺筑完成,320起点段跃龙公路路面基层修复工作全面完成;5月3日,二合同段梅花铺水库改线段2.3km沥青混凝土路面铺筑完成,改建工程全线主体工程全面完成交安工程2月初启动,4月份全面施工,标线工作已完成95%,标志标牌已完成安装50%,其余部分正在抓紧施工中,620前全部完工。

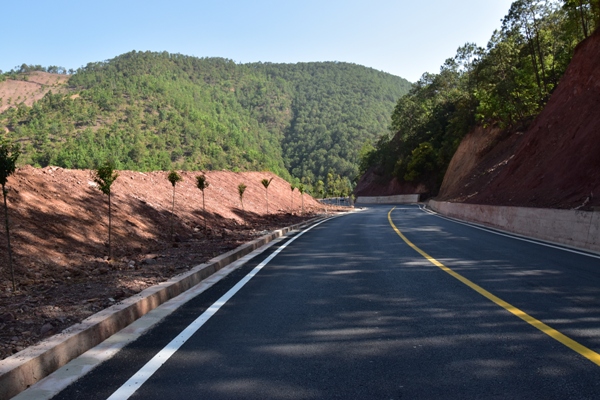

指挥部高度重视对公路沿线景观带的打造,致力于打造一条“畅、安、舒、美”的国省干线。加强全线绿化、美化工程,宜林路段种植黄槐、樱花等适宜本地气候的树种。加强路侧土路肩填筑平整工作,撒播格桑花等花草种,营造“人在车中坐,车在画中游”的交通环境。重点在澜沧江东岸的永保桥坡路段打造2000多平方米的港湾式观景休闲区,设置有望江亭台走廊、旅游厕所、停车休息区等公共设施,可眺望澜沧江美景,充分的将公路人文景观融入到大自然的美景中。目前景观休闲区施工工作基本完成,配套绿化工程正在实施。

为实现六月份顺利完成交工验收的目标,目前各合同段正在抓紧开展收尾工作,继续推进绿化工程、交安工程等未完工程;加强路容路貌整治工作,清理涵洞水沟、修整路缘石、清理施工垃圾、清除杂草、清除零星坍方;同步推进内业资料编制整理工作

                       加强工程质量监督管理

指挥部稽查处、总监办加强质量稽查工作力度, 4月20日稽查处对全线的护栏墙开展排查,对部分不符合规范要求的护栏墙,要求项目部在4月底整改完成4月25日稽查处对全线收尾工程做详细排查,重点对路容路貌的整理工作、路缘石抹顶修复工作要求5月12日总监办组织召开第十六次工地列会,会议在安全、质量、交工日期等方面提出具体要求,经指挥部与省交通运输厅质监局联系计划6月20日交工验收,要求各参建单位外业工程与内业资料同步进行,5月底交工验收资料上报总监办同时,督促交安标在保证安全质量的前提下加快标志标牌、波形护栏的施工进度。中心试验室对一合同段跃龙路沥青面层进行钻芯压实度检测5月6日5月10日对交安标的白色和黄色标线的逆反射系数进行了检测,检测结果均能满足设计要求5月12日对波形护栏的梁板及立柱的厚度及镀锌厚度进行了检测

               开展安全隐患大排查

指挥部根据《云南省公路局关于立即开展安全生产综合督查专项行动的通知》云路安发电〔2017〕38号文)、《英国bet-365体育在线转发云南省公路局关于做好2017年汛期安全生产工作文件的通知》精神,结合我项目建设实际,按照“全覆盖、零容忍、严执法、重实效”的总要求, 5月10日开始组织开展公路安全隐患大排查工作。认真落实防汛预案,强化汛期安全生产责任制、汛期值班制等安全防范责任制度,积极做好险情灾情监测、预警、应急处理、避让等防范工作,重点对管辖范围内的弃土场、拌合场、职民工驻地、机械车辆设备、现场安全保通及现场安全防护工作等进行安全隐患大排查。

                      改建工程施工进度

截止2017520日,指挥部负责施工路段84.256 公里,本月完成投资243万元,累计完成投资30328万元,完成投资占总投资比例为90.7%。其中,路基工程部分:完成土石方工程量1450000m3 ,占总量的100%;涵洞通道完成工程量占总量的100%,防护工程完成工程量占总量的100%,中桥、小桥成桥45.9m,占总量的100%;路面工程水稳基层完成65.7km, 占总量的100%;路面沥青面层完成84.3km, 占总量的100%

国道320线永平县城过境段7.34公里由永平县人民政府负责实施,本月完成投资1650万元,累计完成投资15817万元,完成投资占总投资比例为59.42%。其中,路基工程部分:完成土石方工程量289200m3,占总量的98.67%;涵洞通道完成工程量占总量的50%,防护工程完成工程量占总量的100%,中桥、小桥成桥55m,占总量的100%
