       项目总体进展情况

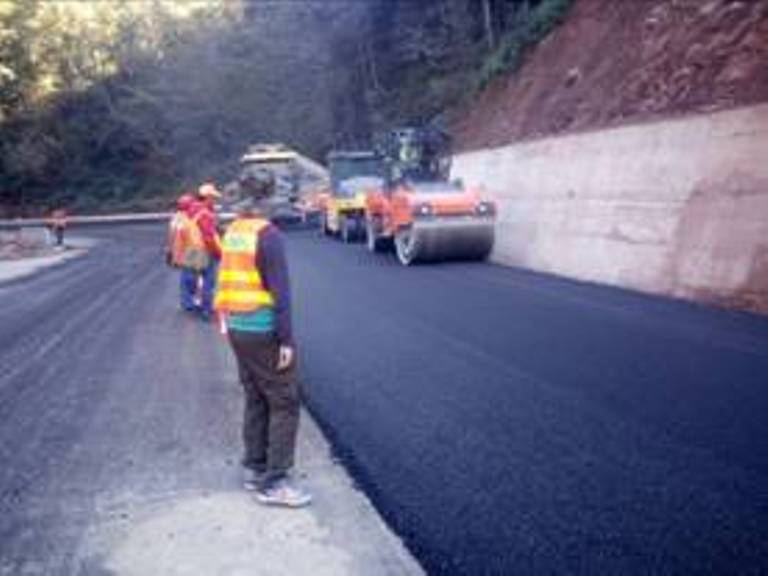

在参建各单位的共同努力下,国道320跃永段改建工程路基工程基本完成,路面工程有序推进。11月初,四合同段路面工程完工,主体工程全面完成;12月中旬三合同段沥青下面层铺筑完成,开始启动沥青上面层铺筑工作,力争在春节前完成沥青上面层铺筑;12月上旬二合同段除梅花铺改线段外水稳层、稀浆封层铺筑完成,开始启动沥青面层铺筑工作,目前梅花铺水库改线段2.3KM路基全线贯通,预计1月中旬完成路基加强层铺筑,正式开放交通;一合同段水稳层、稀浆封层铺筑完成14.2KM,余1 KM未铺筑,目前已启动沥青面层铺筑工作,起点段跃龙公路26.88KM段落水稳层铺筑完成14KM,工作按场拌再生有序推进。

一、二合同段沥青路面用砂石集料供应困难,进度缓慢,自128日开铺以来,生产量仅为正常生产能力的50%以内,有待进一步协调砂石料采备工作力度,确保实现春节前山区路段沥青下面层铺筑完成的迫切目标。

配套设施项目黄连铺养护工区(使用面积18.8亩)用地纳入改建工程项目用地,土地整理及地勘工作已完成,目前已用于一、二合同段沥青拌合场。用地报批手续由永平县人民政府负责办理,已向省国土资源厅报批,预计在20176月一并完成报批手续。

            开展交安工程设计交底

交安工程设计图纸经11月初指挥部邀请设计单位及云南省路面、交安工程方面的专家现场勘查、优化设计及评审后,121,指挥部、设计单位、监理单位对第五合同段(交通安全设施标)开展设计交底,交安工程准备启动。

        确定跃龙路起点段基层再生方案

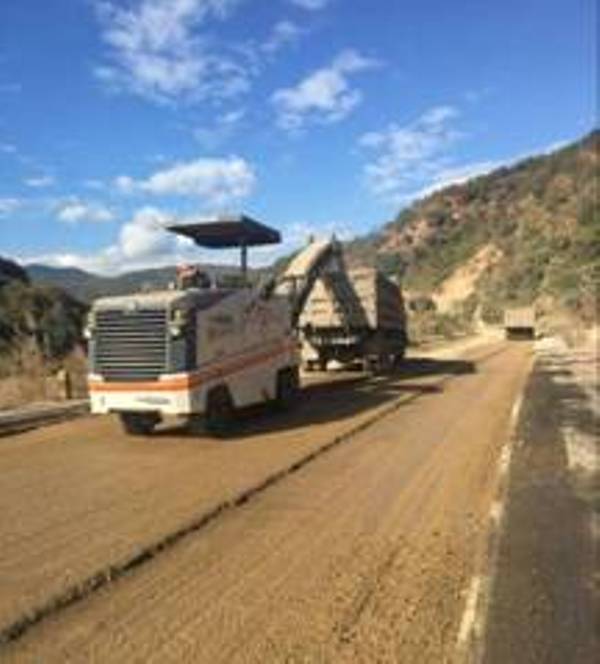

针对改建工程起点段跃龙公路26.88KM段落存在严重病害情况,结合原施工图设计,指挥部邀请公科院开展弯沉测量及病害调查,提出优化设计方案。依据国省干线公路改建工程路面再生技术指标要求,结合旧路面材料实情及一合同段目前路面砂石集料供应困难的情况,采用路面基层铣刨回收掺配新料场拌基层再生方案。


经试验路段铺筑检测结果,弯沉、无侧线强度、劈裂强度各项指标达到规范要求,路用性能良好,按优化设计基层再生里程为8.4KM,目前基层场拌再生工艺已推广铺筑1.2KM

            加强工程质量监督管理

指挥部高度重视工程质量监督和管理,稽查处、总监办加强对各标段路基工程施工质量巡查和进场原材料抽查,重点落实路面工程施工质量监督,沥青路面试验路段铺筑质量控制和监督,督促各合同段加快施工进度,严格按照厅质监局要求完成第二次路基转序整改及整改报告报送工作,启动竣工资料编制工作。同时,指挥部督促各项目部开展路容路貌整理,保持一个文明整洁的施工环境。

            做好冬季施工安全生产管理

指挥部严格贯彻落实省、厅、局关于岁末年初安全生产大检查、隐患排查工作安排,认真开展自检自查,严格整改,及时报送自检自查报告,设置醒目的安全警示标志,对道路进行警戒、控制,提醒过往车辆、行人注意安全,保障抢险救援工作正常开展做好灾害现场的治安防范工作及突发事件的预防与布控工作情况等;同时,加强对劳务用工队伍开展安全教育,提高职民工安全生产意识,提升职民工安全生产工作水平。在冬季施工管理中,全力做好冬季路面铺筑路段施工现场安全防范和保通工作,加强雨雪、冰冻天气、有雾路段安全防范工作和巡查,严防各类生产安全事故的发生。

          中心试验室工作运转顺利

中心试验室对一合同段水稳层进行质量监控,完成了三合同段AC-16沥青上面层目标配合比及生产配比、二合同段AC-20沥青下面层目标配合比及生产配合比及试验路段铺筑,对二、三合同段沥青下面层进行质量监控,配合质监局对本项目路面原材料进行抽检,对一合同段桥面进行了回弹强度检测,一、二合同段水稳层弯沉自检

         在建设过程中遇到的困难及解决办法

全线征地工作基本完成,存在个别遗留问题正在加强协调沟通

沥青、砂石料供应困难。指挥部加强与沥青供应站沟通协调,在保障中心沥青进货困难期间,由保障中心统筹调度,保障项目施工沥青最低用量供应不中断。加强与现有签订协议的砂石料供料方沟通协调,确保砂石料供应量,且与其他砂石料场联系,拓展新的供料渠道。

            施工工作进展顺利

在省公路局、大理州委州政府的关心帮助下,在漾濞、永平两县的配合支持下,指挥部精心组织,认真履职,各施工单位各项工作按计划目标有序推进,截止20161220,指挥部负责施工路段84.256 公里,本月完成投资3417万元,累计完成投资23525万元,完成投资占总投资比例为70.4%。其中,路基工程部分:完成土石方工程量1330000m3 ,占总量的98%;涵洞通道完成工程量占总量的92%,防护工程完成工程量占总量的97%,中桥、小桥成桥45.9m,占总量的100%;路面工程水稳基层完成54km, 占总量的83.1%;路面沥青面层完成28km, 占总量的33.2%;征地拆迁费用520万元。


国道320线永平县城过境段7.34公里由永平县人民政府负责实施,2月动工以来,精心组织,不断调整优化施工方案和施工组织计划,克服了今年雨季来临早、降雨连续、集中、雨量大等自然因素影响的困难,扎实推进各项工程建设,本月完成投资4951.8万元,累计完成投资13017万元,完成投资占总投资比例为53.3%。其中,路基工程部分:完成土石方工程量234500m3,占总量的80%;涵洞通道完成工程量占总量的50%,防护工程完成工程量占总量的99.6%,中桥、小桥成桥20m,占总量的60.6%;市政工程完成工程量占总量的55%;报建费用2162万元,征地拆迁费用5700万元。
