9月国 道 3 2 0线 漾 濞(跃 进 桥)至 永 平(永 保 桥)段 改 建 工 程 进 展 顺 利

时间:2016-09-27       作者:蔡学勤      来源:      点击:

                   指挥部党总支开展两学一做学习教育专题党课

1 001(1).jpg

830下午,指挥部党总支与永平段党总支联合邀请永平县党校马白雁老师讲授了题为《不忘初心做合格党员  贯彻落实“两学一做”暨“七一”讲话精神》的党课,系统的梳理了“两学一做”学习教育基础知识、习近平总书记“七一”讲话精神等知识,分享了她的感想和体会,为广大党员同志上了一堂生动全面的“两学一做”学习教育理论知识课程。

三四合同段沥青路面试验路段铺筑

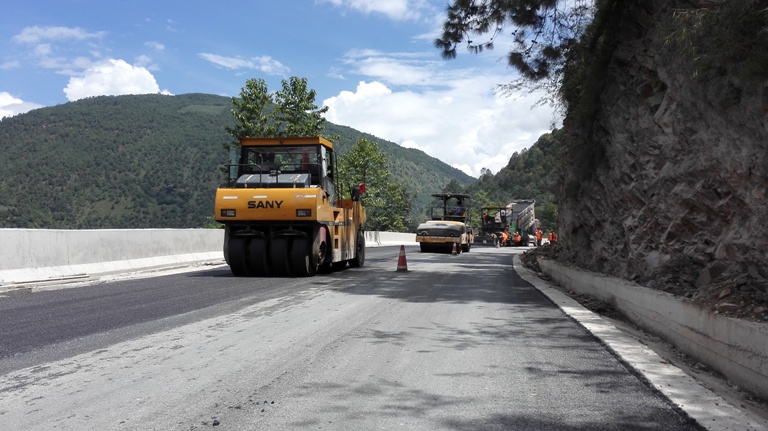

本月上、中旬,三四合同开展沥青路面试验路段铺筑。95日,中心试验室对四合同段AC-20沥青混合料生产配合比进行了调试;97,四合同段K86+300~K87+000左幅(700m,铺筑AC-20型沥青砼试验路,以验证其生产配合比,检验施工机械设备的性能、施工工艺、劳动组织及在此状态下的质量情况。914日,中心试验室对三合同段AC-20沥青混合料生产配合比进行了调试;917,三合同段K65+990~K66+730左幅(740m)铺筑AC-20型沥青砼试验路。通过指挥部、中心试验室对三、四合同段试验路铺筑的事前、事中、事后的控制和检测结果分析,试验路段铺筑成功。

加强工程质量监督管理

指挥部高度重视工程质量监督和管理,加强对各标段路基工程施工质量巡查和进场原材料抽查,重点落实路面工程施工质量监督,沥青路面试验路段铺筑质量控制和监督,准备第二次路基转序资料及转序里程的路基清理工作,做好迎接第二次路基工程中间交工质量检测的各项内外业工作。

 着力加强雨季安全保通工作

由于雨季、汛期滑坡、坍塌、泥石流等灾害造成通行、施工困难,指挥部按照上级要求及时防范和处治,并做好路面铺筑路段施工现场安全管理,严防各类生产安全事故的发生,确保施工路段安全畅通。

中心试验室工作运转顺利

中心试验室对各合同段第二次路基转续拟转序路段的弯沉检测,要求项目部根据检测结果进行针对性的处理;完成了三、四合同段的AC-20沥青下面层的生产配合比调试及试验路铺筑;912日,对一合同段水泥稳定碎石的生产配合比调试,及对二、三 、四合同段水泥稳定碎石基层铺筑的质量监控等。

开展三清洁活动

910-12日永平县举办首届博南文化节,按照永平县三清洁办公室要求,指挥部组织各项目部认真开展“三清洁”活动,对施工路段开展路域环境卫生专项整治,本次整治的重点为沿线建筑垃圾、施工垃圾、生产生活垃圾等,并要求各施工队对施工驻地的环境卫生进行整治,保持环境卫生清洁,营造一个清洁文明的施工环境。

在建设过程中遇到的困难及解决办法

根据省地合作协议约定,征地拆迁工作由地方政府负责,改建工程指挥部协调配合。全线征地工作基本完成,管线、杆线迁改工作正在实施,少量房屋拆迁未完成。经指挥部和地方职能部门多方努力,目前征地拆迁工作中仍存在以下问题:一是二合同段改线路段电信、电力、交通监控、路灯等杆线迁改迟缓,对施工推进造成一定影响;二是雨季期间施工路段内滑坡、坍塌、泥石流等灾害引发的二次征地矛盾纠纷问题较为突出。三是K90+521永保桥桥头新增一处停靠带,需新征地;四是K30+000处铁路施工出渣影响路基施工。指挥部征迁办开列征地拆迁遗留问题及新增问题清单,积极与地方职能部门进行沟通协调。

由于大理州境内砂石料厂全部关停整顿,对下一步项目实施及工期目标的实现造成严重影响。

施工工作进展顺利

在省公路局、大理州政府的关心帮助下,在漾濞、永平两县的配合支持下,指挥部精心组织,认真履职,各施工单位各项工作按计划目标有序推进,截止2016920,指挥部负责施工路段84.256 公里,本月完成投资2469万元,累计完成投资13588万元,完成投资占总投资比例为40.6%。其中,路基工程部分:完成土石方工程量858000立方 ,占总量的77%;涵洞通道完成工程量占总量的83%,防护工程完成工程量占总量的72%,中桥、小桥成桥45.9m,占总量的100%,;路面工程水稳基层完成16km, 占总量的28%

国道320线永平县城过境段7.34公里由永平县人民政府负责实施,本月完成投资160万元,累计完成投资6583.2万元,完成投资占总投资比例为26.96%。其中,路基工程部分:完成土石方工程量141400立方,占总量的48.25%;涵洞通道完成工程量占总量的14%,防护工程完成工程量占总量的54%,市政工程完成工程量占总量的1%
