国道320线跃永段改建工程顺利推进

时间:2016-04-26       作者:蔡学勤      来源:      点击:

开展第一阶段进度目标考核

46-10日,指挥部工程合同处牵头、稽查处、总监办、驻地高监办配合,对各标段第一阶段进度目标责任书完成情况进行考核,并对第一次计量情况进行核实。经考核,各项目部施工工作进展情况较好,第一次计量支付工作进入支付流程。

提升安全保通员素质,加强安全保通工作

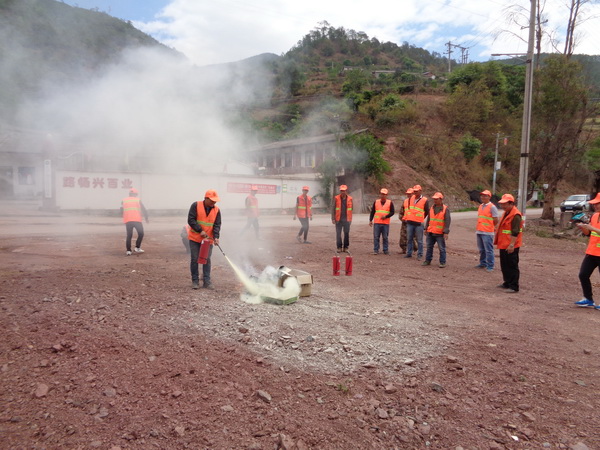

目前,改建工程已进入施工高峰期,为了更好的做好安全保通工作,指挥部安全保通处邀请大理州交警支队苏志华主任、永平县交警大队李凤刚副大队长、李林强警官对四个标段29名安全保通人员开展安全培训,提升安全保通员素质。同时,安全保通处加大了安全巡查和日常检查频率,对安全生产重点部位进行系统的检查,限期整改查出的安全隐患点,要求各项目部定期对施工路段道路进行维护,规范施工材料的堆放,合理设置错车道,清除道路上的障碍物,消除安全隐患,确保公路畅通。410,一合同段项目部组织开展了消防安全应急演练。41112日,驻地办牵头、指挥部安全保通处配合,依照《云南省公路工程安全生产暨“平安工地”检查评价办法》对各项目经理部进行第一季度考核评价。




加大工程质量稽查工作力度

指挥部稽查处加大了现场稽查工程质量工作力度,定期不定期对施工过程进行质量稽查,注重施工过程管理,做到及时发现质量问题,并严格落实整改措施,确保质量达标。同时,针对下一阶段工作重心,对各合同段的路面材料进行现场稽查,严格控制路面材料质量,从源头上消除质量隐患。






征地拆迁工作推进有力

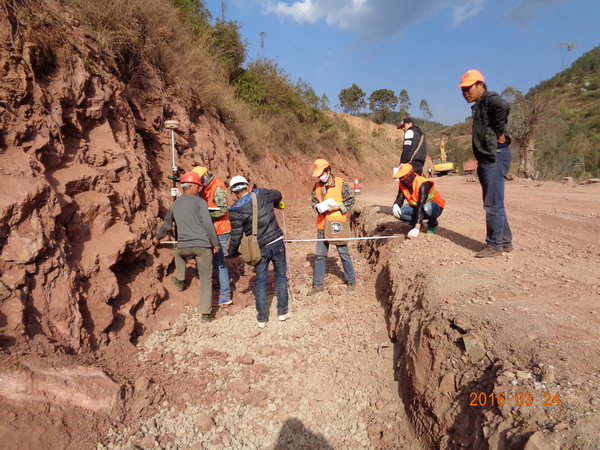

目前,一至四标征地收储工作已完成,进入款项兑付流程。征地拆迁协调办公室主动加强与地方职能部门的沟通协调,认真做好征地拆迁各项工作,及时处理施工过程中因征地拆迁引发的各种矛盾纠纷。通过地方政府各相关部门、征地拆迁协调办公室及各项目部的努力,临时用地弃土场国土、林地、相关手续办理即将完成,二标改线路段2.3公里林地相关手续正在办理中,全线管线、杆线迁改调查完毕,部份杆线已经完成迁改。

高度重视环水保工作

指挥部高度重视环境保护、水土保持工作,自觉贯彻执行《环境保护法》《水土保持法》,明确环境保护与水土保持工作的工作责任,环境保护与水土保持贯彻落实于项目建设全过程,将保护环境、防止水土流失与科学施工有机结合起来,无严重污染环境与破坏水土保持事件发生。416,永平县环保水保站到改建工程现场指导环保水保工作。




中心试验室工作顺利

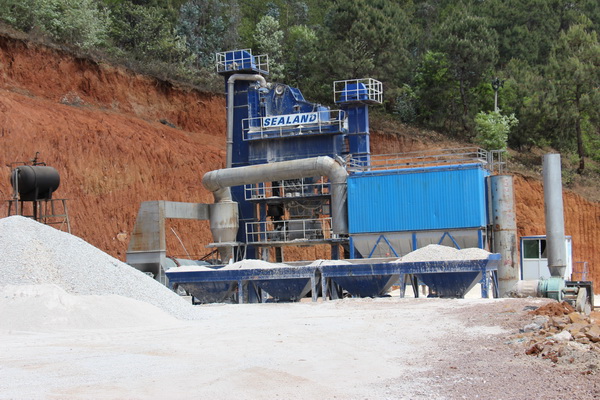

本月中心试验室对各标段拌和站预制场进行了巡查,对进场材料、砌筑砂浆及混凝土等进行了抽检,组织各项目部试验人员进行试验资料讨论,对各合同段拟定的路面用料厂进行了现场勘查和取样试验等工作,目前,一、二、四合同沥青面层用石料厂已经基本选定。






施工工作进展顺利

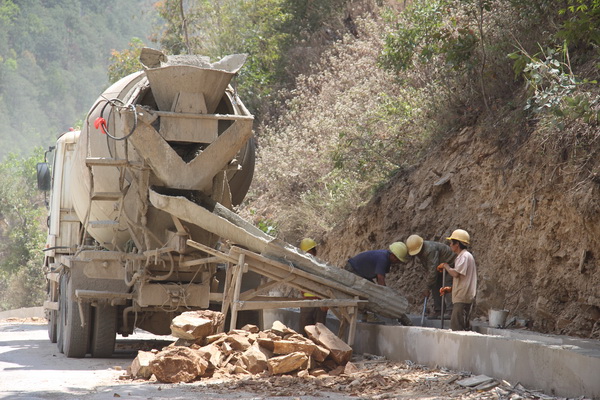

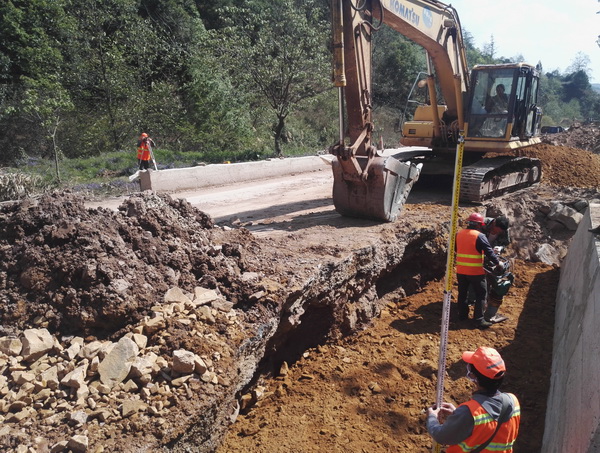

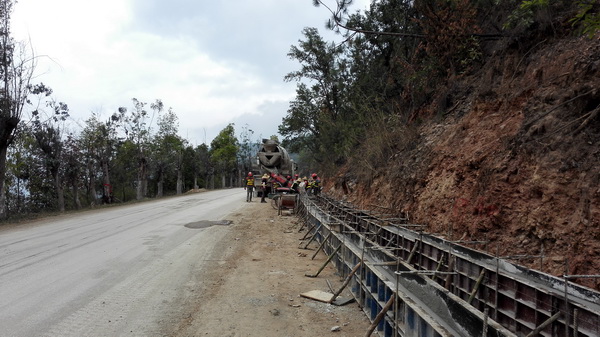

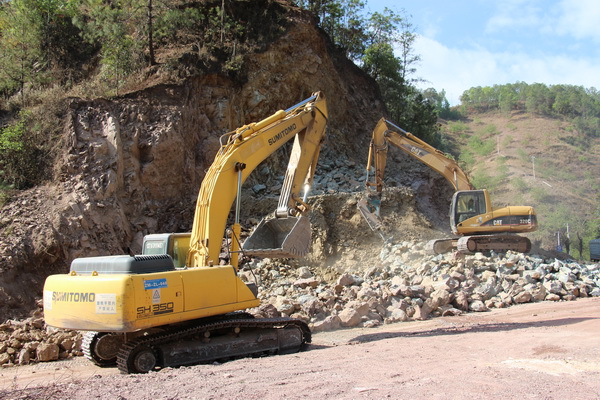

在省公路局、大理州政府的关心帮助下,在漾濞、永平两县的配合支持下,国道320线漾濞(跃进桥)至永平(永保桥)段改建工程建设指挥部精心组织,认真履职,各施工单位各项工作按计划目标有序推进。截止2016420,指挥部负责施工路段84.256公里,完成投资占总投资比例为15.5%。其中,路基工程部分:完成土石方工程量478813m3,占总量的53%;涵洞通道完成工程量占总量的25%,防护工程完成工程量占总量的35%























国道320线永平县城过境段7.34公里由永平县人民政府负责实施,完成投资占总投资比例为14.25%。其中,路基工程部分:完成土石方工程量100800m3,占总量的34.4%;涵洞通道完成工程量占总量的7%,防护工程完成工程量占总量的17%
